Лемьер
115093, г. Москва, Партийный пер., д.1, корп.4, этаж 2, помещение I, офисы №№ 17,19.
ООО «Лемьер» реализовал проект по созданию единого центра управления сетями (ЦУС) в филиале Северные электрические сети ПАО «Россети Московский регион». Данный проект был разбит на этапы.
1. Основные задачи проекта:
1) Разработать концепцию по оснащению диспетчерского комплекса.
2) Произвести и поставить 18 диспетчерский пультов, включая необходимое оборудование для работы диспетчера.
3) Разработать и осуществить монтаж настенно-потолочной конструкции и видеостены на базе LED-модулей.

2. Требования заказчика
1) Разработать концепцию по оснащению диспетчерского комплекса
2) Осуществить работы по проектированию, поставку, монтаж и пуско-наладочные работы оборудования диспетчерского комплекса.
3) Завершить работы в срок. Общий срок реализации — менее одного месяца.

3. Этапы реализации

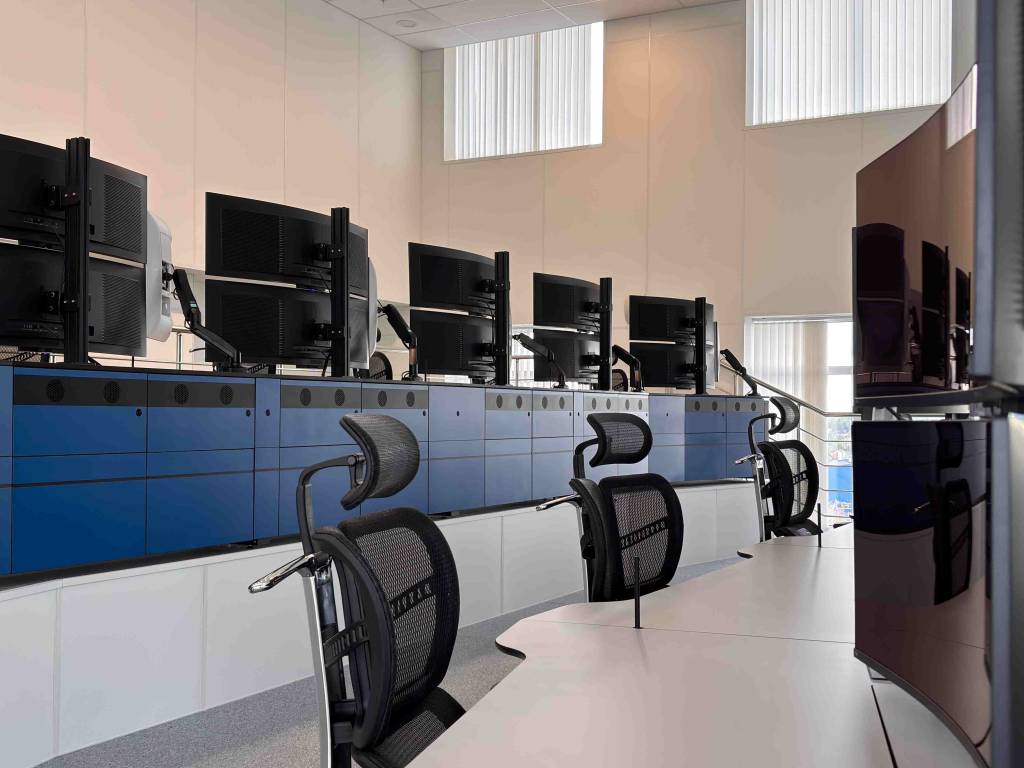

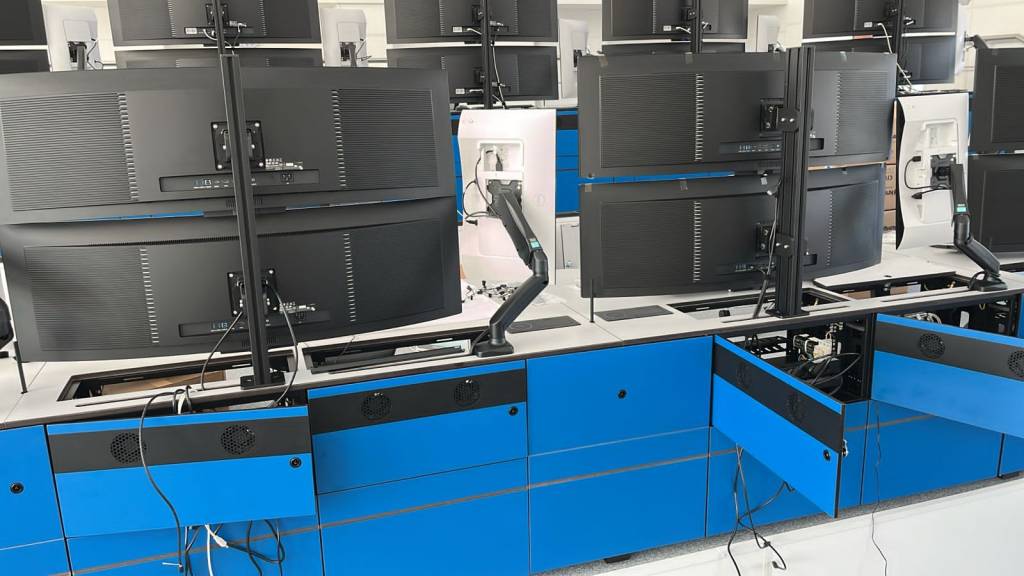

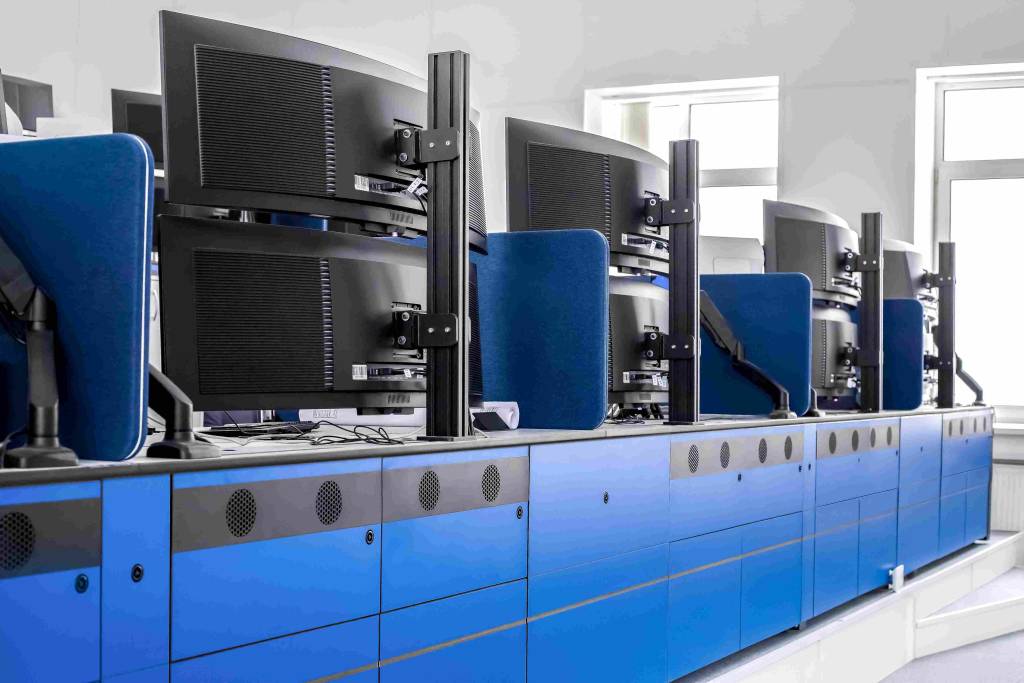

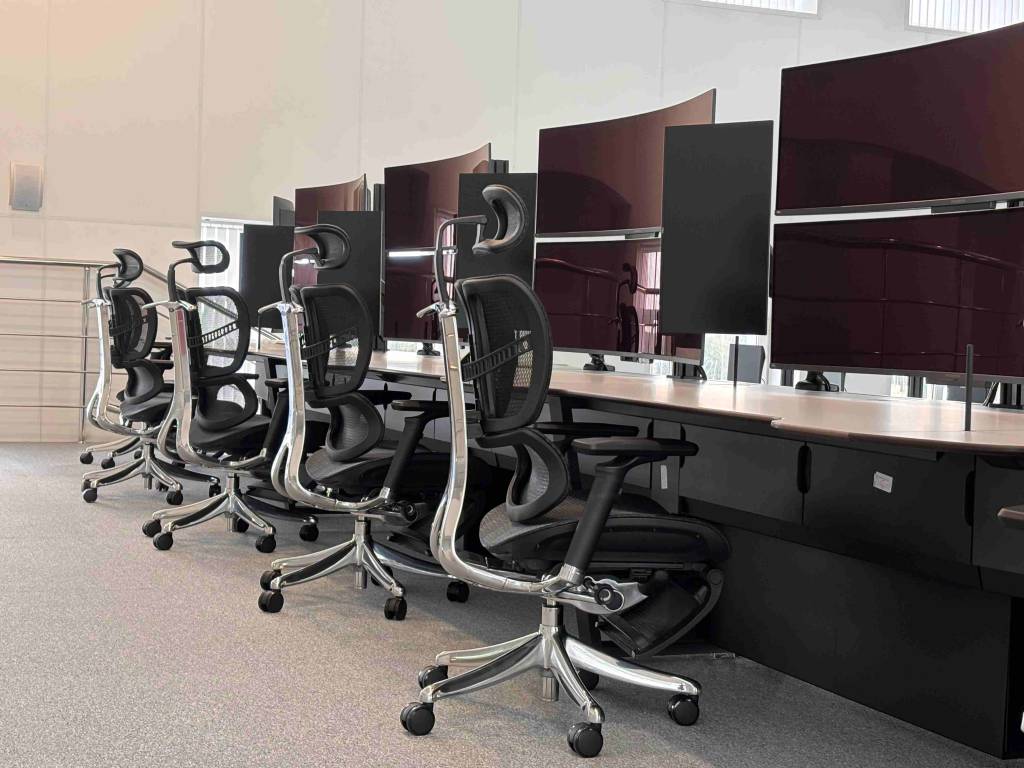

Этап 1: Оснащение 18 диспетчерских рабочих мест
Поставка и монтаж завершены в срок — до 1 сентября 2025 года.
Каждое рабочее место диспетчера включает полный комплект оборудования для комфортной и эффективной работы:

диспетчерский пульт Ete— 1 шт.

диспетчерское кресло — 1 шт.
персональные компьютеры — 2 шт.
изогнутые мониторы 49 дюймов — 2 шт.
монитор 27 дюймов — 1 шт.
блок розеток на 8 разъёмов Schuko — 2 шт.
патч-панель на 24 порта cat.6 — 1 шт.

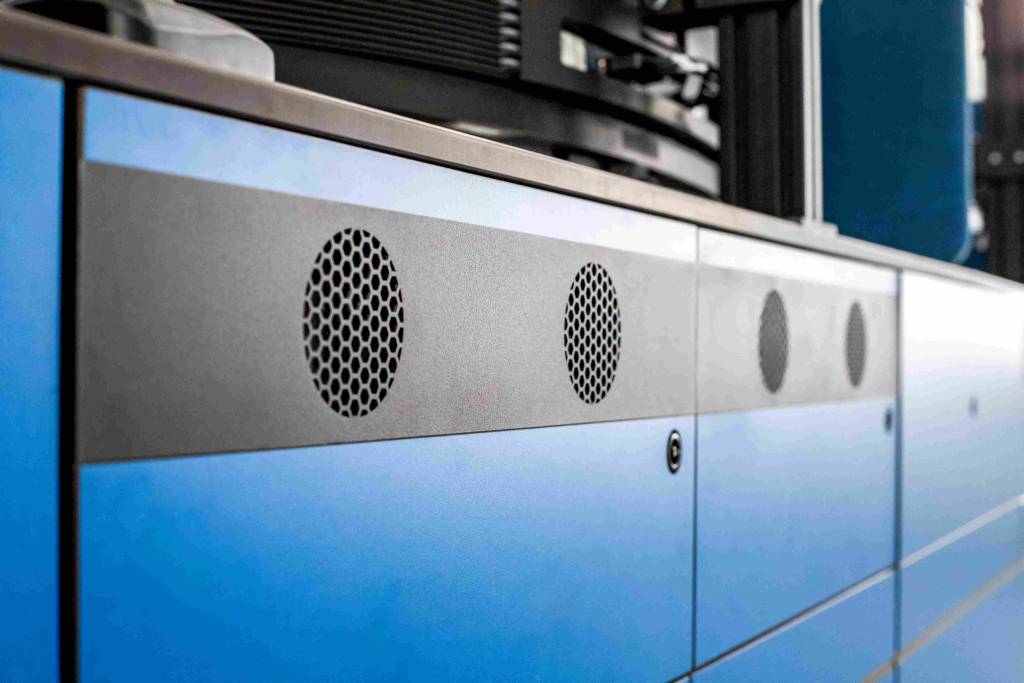

блок электрики на 16 А — 1 шт.
комплект защитного заземления — 1 шт.
Рэковые направляющие для оборудования

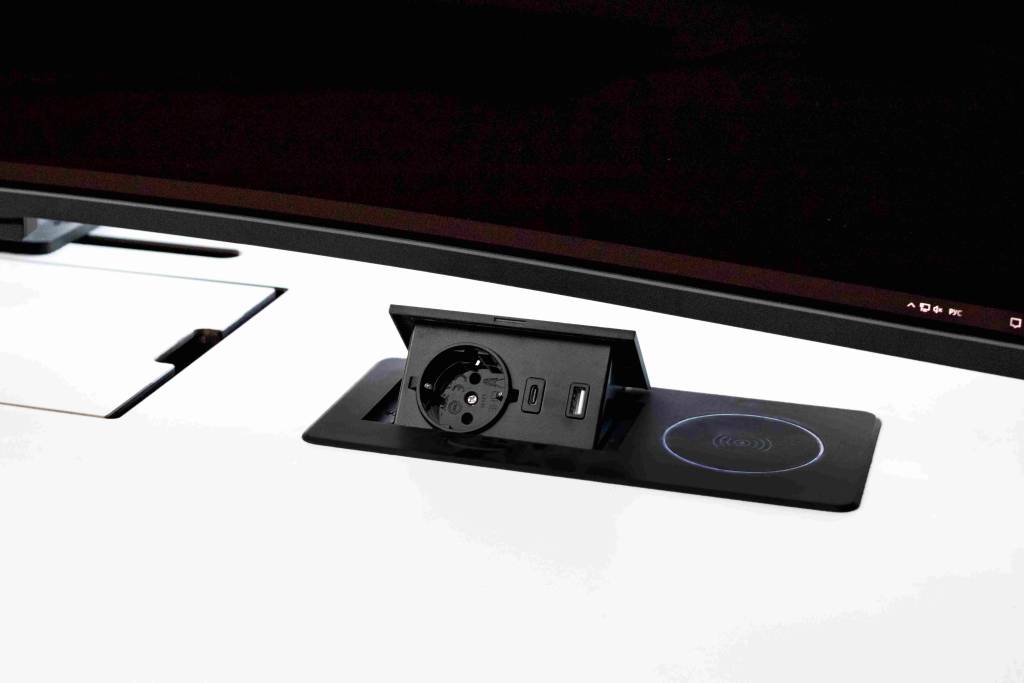

встроенный лючок в столешницу для подключения к электросети — 1 шт.
Скрытая кабельная коммутация (горизонтальная и вертикальная, раздельно силовая и слаботочная)
Кабельные вводы через любую опору
модули активной вентиляции с датчиком — 2 шт.
Коммутатор (KVM) для управления двумя ПК с одной клавиатуры
Работы по этапу 1 были полностью выполнены в установленный срок.

Этап 2: Видеостена и -система управления контентом

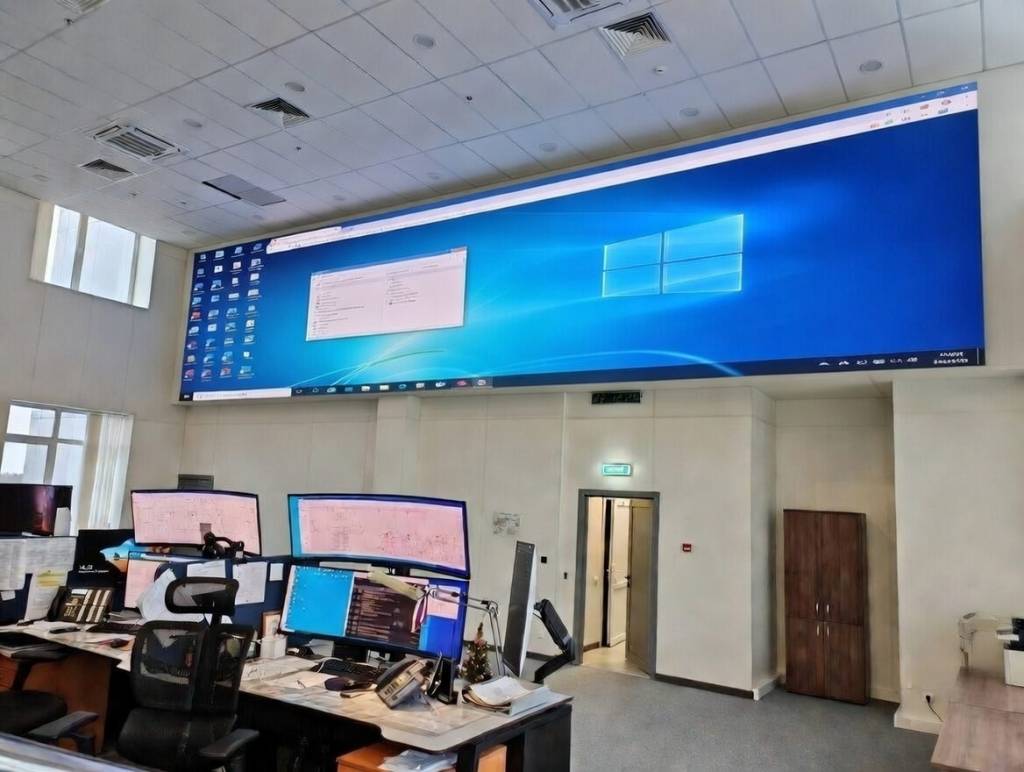

Выполнена разработка и монтаж потолочной конструкции и видеостены на базе LED-модулей Unilumin. Размеры видеостены: 12 м × 2,7 м.
В комплект входит:
Система управления выводимым контентом
Управление звуком
Функция вывода контента с любого рабочего места оператора в любой момент
У заказчика был строгий дедлайн: было запланировано торжественное открытие на 22 декабря 2025 приуроченное к «Дню энергетика». В итоге все работы были завершены досрочно — до 15 декабря 2025 года.

4. Сложности и вызовы
Основной сложностью являлись сжатые сроки. Общий срок реализации проекта составил менее 1 месяца.
Все строительно-монтажные работы проводились в период работы диспетчеров. В процессе выполнения работ максимально старались свести уровень шума к минимуму, чтобы не мешать рабочему процессу и обеспечить комфортную обстановку.

5. Итоги реализации этапов 1 и 2
По результатам выполнения этапов 1 и 2 от заказчика (ПАО «Россети Московский регион», филиал Северные электрические сети) получено официальное благодарственное письмо. Это подтверждает высокое качество исполнения, соблюдение сроков и соответствие техническим требованиям.
Проект направлен на повышение оперативности управления электросетями, улучшение условий работы диспетчерского персонала и внедрение современных цифровых решений в филиале, обслуживающем северные районы Московской области.

6. Возможность развития проекта после реализации
Увеличение количества рабочих мест с последующей интеграцией в единую корпоративную сеть заказчика.
